沙漠光伏项目纪实:履带光伏打桩机沙漠风沙地层施工案例

国内荒漠、沙漠地区大规模光伏项目持续落地,沙漠工地风沙大,地层混杂细沙、砾石,昼夜温差大,设备磨损速度远高于普通山地工地。普通打桩机很容易出现滤芯快速堵塞、行走部件过度磨损。本文结合恒旺履带光伏打桩机沙漠光伏真实项目,梳理风沙地带桩基施工难点,为荒漠新能源项目提供选型参考。

沙漠光伏项目有几个典型难点:

第一,风沙扬尘大,设备滤芯极易被细沙堵塞,发动机、液压部件防护压力大;

第二,地层多变,表层是松散流沙,下层夹杂砾石、风化岩,打桩容易出现孔壁塌陷;

第三,昼夜温差大,早晚温差大,密封件、橡胶件老化速度加快;

第四,场地广阔点位分散,设备需要长距离自主转场,维修补给点位距离远。

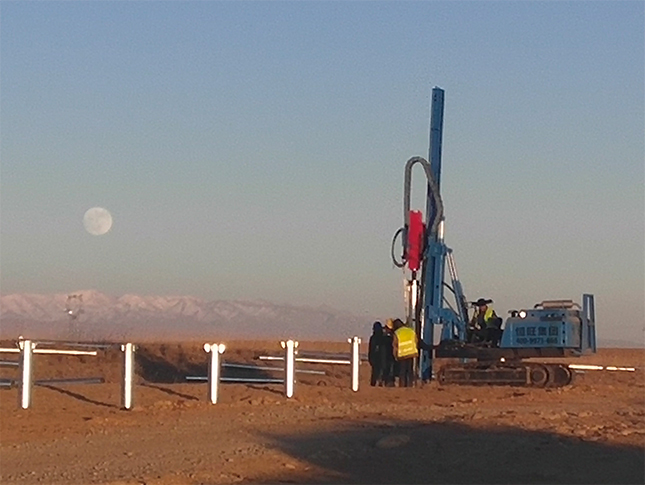

本次西北沙漠光伏项目,桩基深度 2‑4 米,地层上层流沙,下层砾石风化岩,点位分散,无硬化道路。项目选用履带光伏打桩机开展桩基作业。 设备采用加宽履带,降低接地压强,减少下陷风险;整机增加防尘防护套件,对空气滤芯、液压散热系统做防尘优化,降低细沙侵入。设备兼具螺旋打桩与潜孔引孔,流沙层控制钻进速度;遇到砾石硬层切换潜孔引孔之后再植入光伏桩。

沙漠光伏桩基,履带光伏打桩机,风沙地层打桩,荒漠光伏施工

【项目实操要点】

1、沙漠工地缩短滤芯更换周期,空气滤芯增加吹扫频次,防止细沙进入发动机;

2、流沙地层不能高速旋进,降低进给速率,防止孔壁垮塌;

3、每日收工清理整机表面沙尘,重点清理履带夹缝、散热片,避免砂石持续磨损零部件;

4、备件提前储备,沙漠工地物资补给距离远,易损件随车携带。

项目顺利完成大批量光伏桩基施工,设备防尘、行走性能经受住沙漠风沙工况考验。

选型参考:

1、沙漠、荒漠流沙砾石地层光伏项目,优先选用带防尘套件的加宽履带光伏打桩机;

2、普通土层平原光伏项目,可选用标准款机型,控制采购成本。

沙漠光伏选型不能只看打桩效率,设备防尘防护、接地压强适配流沙地面,是沙漠工况两大核心关键点。
